Casa Angra Smart 252 m²

Descrição do produto

A Casa Angra, com 252 m², é a escolha perfeita para quem busca conforto e estilo em qualquer clima, seja na praia ou no campo. Esta residência térrea oferece uma planta generosa, ideal para reunir familiares e amigos, com uma área social ampla e uma área de lazer completa nos fundos. Com quatro grandes suítes, a Casa Angra garante o espaço necessário para momentos inesquecíveis, proporcionando uma experiência de bem-estar e aconchego em qualquer ocasião.
Projetada para quem valoriza praticidade e elegância, a Casa Angra se destaca por suas soluções de design inteligentes, integrando a área interna com o ambiente externo de forma harmoniosa. A ampla área social é perfeita para eventos especiais, e as suítes proporcionam o conforto e privacidade que sua família merece.

Com tecnologia Light Steel Frame, a Casa Angra garante uma construção rápida, segura e eficiente. O projeto inclui todos os acabamentos e a fundação Radier, garantindo solidez e durabilidade para sua nova casa. É a opção perfeita para quem quer desfrutar de momentos inesquecíveis com familiares e amigos em um ambiente moderno e aconchegante.

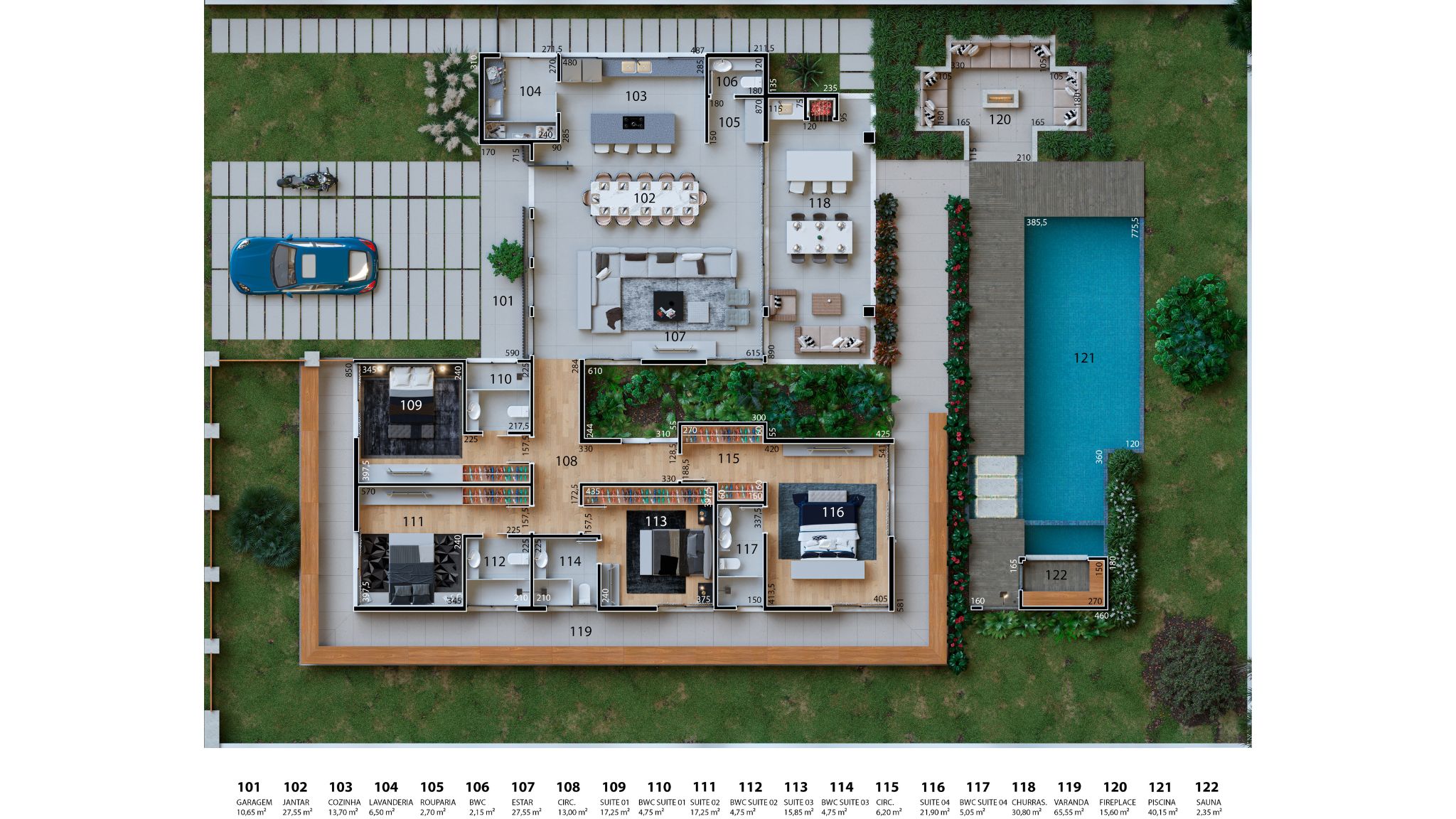

Planta Baixa
Informações Gerais
Área(m²)
252,00
Largura x Fundo(m)
18,60 x 18,00
Lote mínimo(m)
25 x 35
Quartos
4
Suíte
4
Banheiros
5
Vagas de Garagem
0
Churrasqueira
Sim
Piscina
Não
Ao selecionar todas as opções abaixo, restam estes itens:
  • Materiais de decorações (móveis, espelhos, luminárias, cortinas, tapetes, etc);
  • Padrão de entrada;
  • Muros, calçadas e paisagismo.

Estudo estimado total desta obra

Material

Obra Branca
R$ 0,00
Material Acabamentos Smart
R$ 0,00

A soma deste valor é o que a Espaço SMART Fornece de materiais

Fundação
R$ 0,00
Mão de
obra
R$ 180.006,00
R$ 270.009,00
valor m²
R$ 714,31
(R$/m²)
    Itens inclusos
  • Mão de obra para executar
R$ 0,00(R$/m²)
    Opcionais
  • Mão de obra para executar
R$ 1.071,46
(R$/m²)
    Fundação
  • Fundação
  • Pintura interna
  • Elétrica e hidráulica
  • Porcelanato
  • Materiais de iluminação
% da obra
40.00%0.00%60.00%
Total Estimado da Obra
R$ 0,00
R$ 450.015,00
R$ 450.015,00
R$ 1.785,77
/m²

Valor por m² alvenaria (Referência CUB**)

R$ 4.600,00

Total (Referência CUB**)

R$ 1.044.200,00
Alvenaria
R$ 4.600,00
*/m²
*Referência CUB
  • Acústica

    30dB

  • Desempenho Térmico

    °C

  • Desperdício de materiais

    30%

  • Velocidade de Execução18 meses
  • Financiamento Caixasim
Smart Steel Frame
R$ 4.975,84
/m²
*Referência CUB
  • Acústica

    42dB

  • Desempenho Térmico

    °C

  • Desperdício de materiais

    5%

  • Velocidade de Execução7 meses
  • Financiamento Caixasim
Os valores considerados na comparação de uma obra em alvenaria se referem ao valor do CUB (Custo Unitário Básico) do estado do Paraná, que é o indicador utilizado na construção civil para obter o valor estimado de um projeto. Neste valor final de (R$ 4.600,00) adicionamos alguns itens que não constam na descrição do CUB na mesma proporção de valor que usamos para formar o preço do Light Steel Frame. Uma vez que estes valores ocorrem independente do método construtivo: Fundação, projetos e remuneração do construtor. Caso fique com dúvidas, indicamos assistir o vídeo ao lado ou entrar em contato com o atendimento.

Realidade Virtual

Realidade Virtual

Veja como pode ser sua futura casa de forma moderna e rápida, a construção a seco vem de forma disruptiva para mudar a contrução no Brasil.

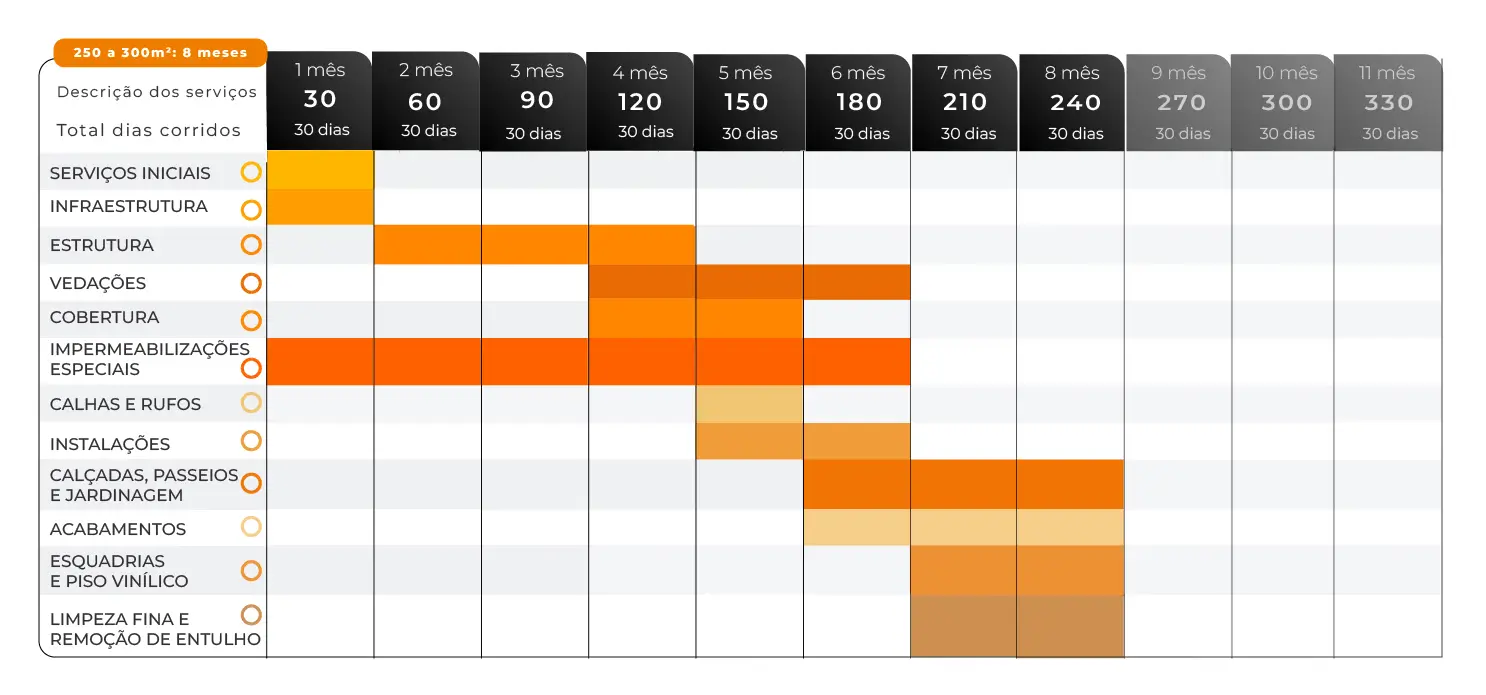

Cronograma da Obra
